逆打百噸巨型鋼柱打造磐石地基

Gigantic Steel Columns for Foundation

During the construction of this project, Installing gigantic columns safely and precisely is a great challenge for the making of foundation.
/ By Fu Tsu Construction



本案開挖深度為25.1m,由於基地腹地大且位於地質軟弱土層,考量地下室開挖之安全性及工進,採逆打工法施作。逆打鋼構起始層原設於一樓,但由於工地周遭無法覓得符合經濟考量的鋼柱續接加工場地,且已超出全臺最大履帶式吊車(250T)之吊運能力,故建議設計單位將逆打鋼柱斷點由GL+2.2m改為GL-2.5m,以降低逆打鋼柱之重量及長度。

巨柱經減少長度及重量後,其中W200cm x H140cm x L2640cm之重量達110T,為目前臺灣工程界最大尺寸及最重的逆打鋼柱,也為本案之基樁工程帶來許多挑戰。

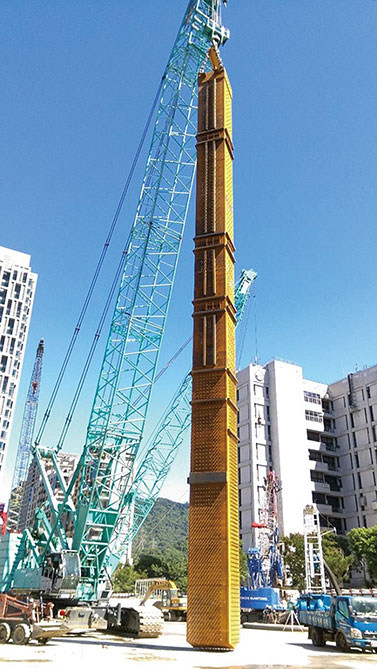

挑戰一 確保鋪面完整以利大型鋼柱吊運動線之平穩性
250T加長吊臂之履帶式吊車,其吊運能力可滿足110T,故在巨柱吊運時,須保持動線平穩性,而本案辦公棟區基樁共計96支,其中最大基樁尺寸更達3m,密集基樁施作後,臨時水路及基樁孔洞的打設,使PC鋪面遍體鱗傷,巨型逆打鋼柱吊運亦將因動線平整度差而產生傾倒危險。

為此,本案於PC鋪面施作,乃將未來所需水路以導溝模式施作W125cm x H150cm之結構水路,基樁孔洞亦以同方式辦理,完成後再以鐵鈑覆蓋。

挑戰二 迅速精準完成巨型基樁與巨型逆打鋼柱施作
逆打鋼柱基樁位置偏差超出容許要求,即須進行校正,但巨型逆打鋼柱校正,經計算偏位調整5cm,其反力值將達93T,故如何安全、迅速且精準地完成此類巨型基樁及巨型逆打鋼柱施作,在本案基樁工程亦是一大挑戰。

文、圖/互助營造
